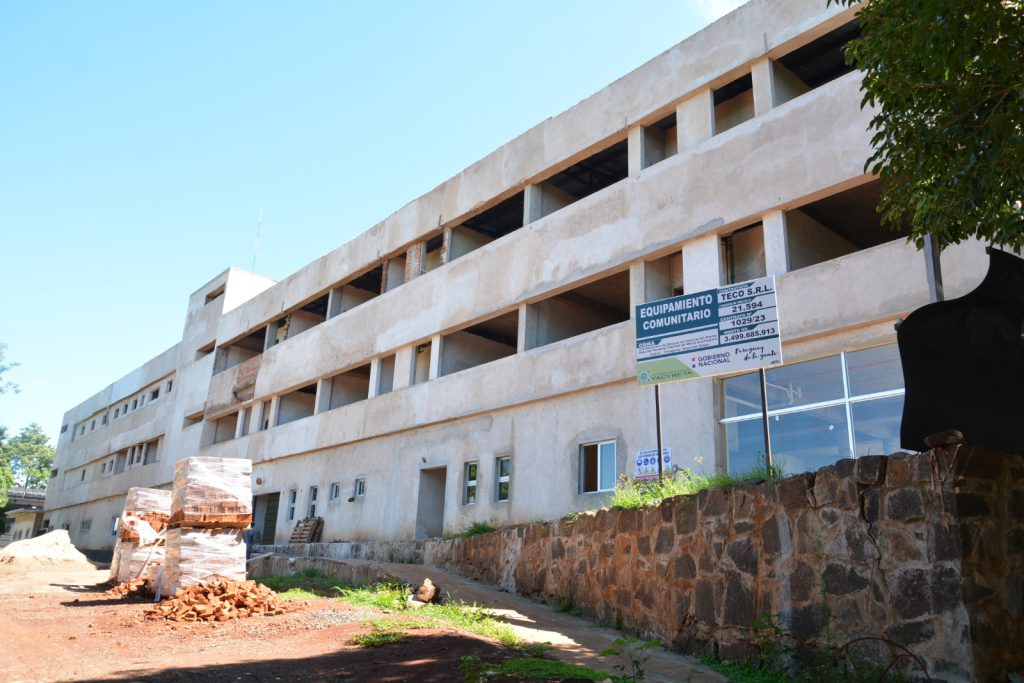

La Entidad Binacional Yacyretá (EBY) cumplió en tiempo y forma con las obras con las cuales se había comprometido en el Hospital Distrital de María Auxiliadora, en Itapúa, aclararon hoy el director de la 7ª Región Sanitaria Dr. Juan María Martínez y la Gerente del Plan de Terminación de la EBY Ing. Susana Giménez, en conferencia de prensa.

El Ministerio de Salud Pública prevé más obras en el citado hospital, pero con otros fondos, explicaron.
La ingeniera Susana Giménez, Gerente del Plan Terminación de Yacyretá señaló que la EBY inició y terminó con las obras comprometidas, según los contratos firmados con el Ministerio de Salud Pública.
Añadió que el proyecto de ampliación del hospital prevé más obras, pero para la ejecución de la etapa faltante, el Ministerio de Salud se encuentra realizando las gestiones; por ahora, la Binacional no se ha comprometido con la construcción de las mismas”, indicó la profesional.

De la misma forma, el Dr. Juan María Martínez, director de la 7ª Región Sanitaria enfatizó en que la EBY entregó las dos etapas de la obra a las cuales se había comprometido, el primero en 2021 y el segundo en 2023, y “con eso se dio por terminado el compromiso de la Binacional con el Ministerio de Salud Pública. La EBY, a la fecha, no tiene obras pendientes a realizar”, enfatizó el representante del Ministerio de Salud.

Dijo que el Ministerio de Salud aclara a la opinión pública que la EBY cumplió con sus compromisos respecto a la construcción de la estructura del edificio y de las dos primeras etapas de ampliación. “La EBY no abandonó la construcción, entregó en tiempo y forma, sin objeciones por parte de los fiscales, y a la fecha no tiene compromisos pendientes con nosotros en relación con las obras de ampliación del Hospital Distrital de María Auxiliadora.

A continuación, se detallan los contratos con sus respectivos montos por los cuales se había comprometido la EBY para la construcción de las obras en las dos primeras etapas, y que ya fueron totalmente ejecutadas:
Contrato N°1006/2021

  • Monto: G. 3.851.433.416
  • Plazo: 200 días
  • Alcance: Obras civiles en planta baja (comedor, lavandería, esterilización, sanitarios y circulaciones).
  • Adenda N°1 (29 de agosto de 2022)
  • Monto: G. 2.447.751.277
  • Ampliación de plazo: 180 días
  • Alcance: Estructura de H°A°, cerramientos superiores, techo de chapa trapezoidal y aislamientos.

Contrato N° 1029/2023

  • Monto: G. 3.499.685.913
  • Plazo: 200 días
  • Fecha de Recepción Provisoria: 04 de noviembre de 2023
  • Alcance: Obras civiles, cerramiento de dos niveles superiores, revoque, piso, cielorraso e instalaciones internas generales.

Inversión Total: G. 9.848.870.606
